若手社員日記
Diary

こんな土留めも!

2026年11月24日

排水構造物である集水桝を設置している様子です。
今回は、掘削後に周囲の土が崩れてこないように四方を囲う「鋼製パネル(土留め)」を設置しました✨

ここで注目なのが、設置の方法です👆
掘削してから内部で組立てる…のではなく、地上であらかじめ組立てたパネルを重機で吊って設置しました😊
少ない部材で構成されたユニット式なので、組立て・建て込み・引抜き・分解作業もスムーズに進みます‼👀
特に切梁本体は組立てが不要だったので、作業の省力化と工期短縮につながりました👍

「”ユニット式の土留め”なんてあるんだ!」と、現場の工夫を間近で見ることができて、とても勉強になりました😆

空からの出来形測定🛩️

2026年11月12日

島須地区の路床安定処理が終わり、出来形測定を行うタイミングとなりました。
今回は地上ではなく、なんと空からの出来形測定です✨
もちろん私は飛べないので、UAV(無人航空機)を遠隔操作しながら測量をします👍
空中写真を撮影し、3次元点群データを作成。
そのデータを設計データと照らし合わせて、施工精度を確認していきます👀

従来の方法に比べて準備作業の負担が少なく、計測時間も短縮できるため、測量作業を効率良く進められるようになりました‼

ICT建機の精度確認🔍

2026年11月2日

現場では、作業の効率化や人手不足の解消を目的に「ICT建機」の導入が進んでいます😊
見た目は今までの建設機械と同じですが、実はかなり違います‼
ICT建機には、GNSS(衛星測位システム)の位置情報を受信するアンテナや、センサーが装着されています✨
これにより、機械の位置や作業状況をリアルタイムで把握でき、経験の浅い作業員でも高精度な施工がしやすくなります‼

そんなICT施工ですが、作業を始める前にはその精度を確かめる「精度確認」を必ず行います‼
この精度が合っていないと、その後の全ての作業に影響するため、とても重要な作業です。
まずは現場にある基準点に刃先を合わせ、高さを計測📏
次にICT建機が取得している位置情報を確認して、誤差があれば調整しながら、50㎜以内を目指します👍

土台を整える

2026年10月26日

地盤改良の作業が終了し、設計通りに仕上がっているか出来形確認を行っています。
今回は、スケールなどを使っての実測📏ではなく、ICT施工によるヒートマップでの確認です✨
3次元データと設計面の”高さの差”を色で分けて表示することで、視覚的にチェックできます👀
「高すぎる場所」や「低すぎる場所」が色で分かるので、高さのズレも一目で分かります。
下の写真は、ヒートマップを作成する3次元データを取得しているところです📱

地盤を整える作業だけでなく、構造物をしっかり支えるための工夫も大切です!
そこで登場するのが、「胴込め・裏込め」です。
間知(けんち)ブロックなどを積み上げるときに行う作業です!
➡胴込め:ブロックの間や内部にコンクリートを充てんし、ブロック同士を一体化させる
➡裏込め:ブロックの背面(土に接する側)にコンクリートを打ち、後ろからの土圧を受け止めたり、ブロックを安定させる

役割はちがいますが、どちらもブロック擁壁の強度を高め、安定させるために欠かせない作業です!

道路の安全を守る!不陸整正(ふりくせいせい)

2026年10月19日

安全な車の運転は、車の性能だけではありません‼
走行する道路がしっかり整備されていないと、事故が発生してしまう可能性もあるんです⚠
凸凹している道路を車で走ると、車はガタガタ揺れて車両の安定性が悪くなることは想像できますよね。
だからこそ、舗装する前の不陸(凸凹)をなくして平らにすることが大切なんです👍

不陸整正をするといいことがいっぱい🙌
・ひび割れ・わだちを防いで舗装の耐久性UP
・勾配と平坦性を整えると雨水の滞留がなくなり、水たまりやスリップ事故を防ぐ
・デコボコの下地のまま舗装をすると余分に材料が必要になるため、不陸調整でコストと材料ロスの削減
・下地が綺麗に仕上がることで、次工程の作業効率・精度がUP
つまり…不陸整正の最大のメリットは、「路面の安全性が大幅にUPすること↗️」 地道な下地づくりが、ドライバーの安全と快適なドライブを支えています🚙💨

AとB、なにが違う??

2026年10月13日

現場が始まると、材料や作業員の手配と同時に、交通誘導員も配置します🚚💨
現場に出入りするトラックや、現場付近を通行する一般車両の誘導を行っている姿を、皆さんも一度は目にしたことがあると思います!
突然ですが、ここでクイズです👆
下の2枚の写真に映っている、交通誘導員の2人の違いは何でしょうか??

正解は『配置基準を満たす有資格者かどうか』でした! (写真だけではゼッタイ分からないですよね🤣)
交通誘導員A:一級または二級の検定に合格した警備員
交通誘導員B:上記A以外の交通誘導を行う警備員

実は、、、
高速自動車国道や自動車専用道路、都道府県公安委員会が必要と認める路線で交通誘導警備業務を行う場合に、
交通誘導警備業務検定の資格者を配置しなければならないというルールがあるんです👆
A・Bの区分は能力や上下関係を表すものではなく、現場の条件やルールに合わせて配置されているんですよ✨

土の性格を改良!?

2026年10月6日

性格の優しい・柔らかい土を、強い・耐久性のある土に改良します!
人間はなかなか簡単に性格は変わりませんが😆、土の性格は路床安定材と混ぜることで、簡単に改良することができます👆

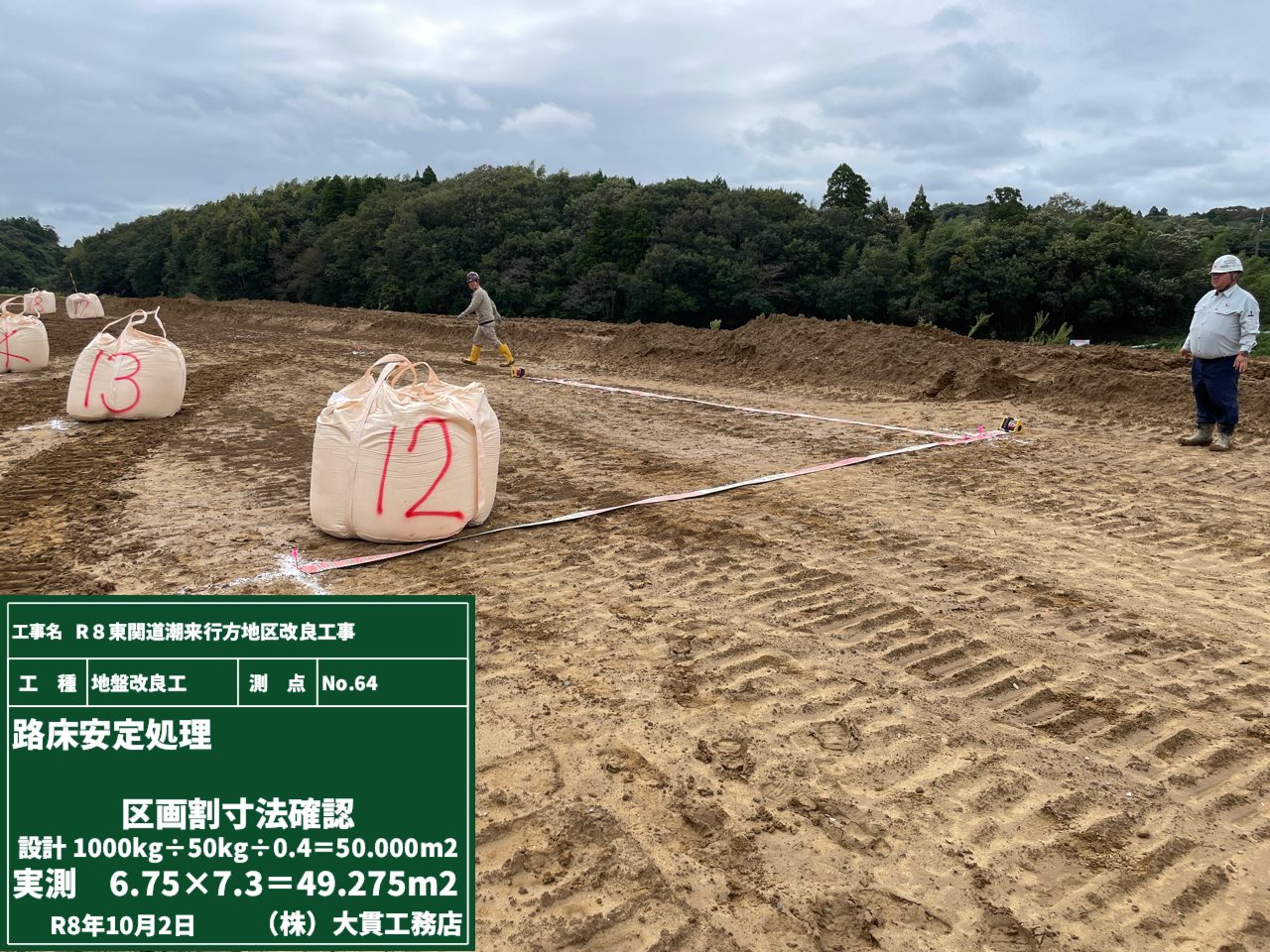

まずは、施工する区画寸法を確認📏。

すでに一定間隔に配置していた路床安定材を、ひとつひとつ散布します!

散布後は、専用の機械で土と混合・撹拌していきます。走行しながら混合・撹拌するので、作業もどんどん進みます👍
混合・撹拌の作業終了後、性格が変わったかを確認するため、化学のチカラを借りて検証です🧪✨

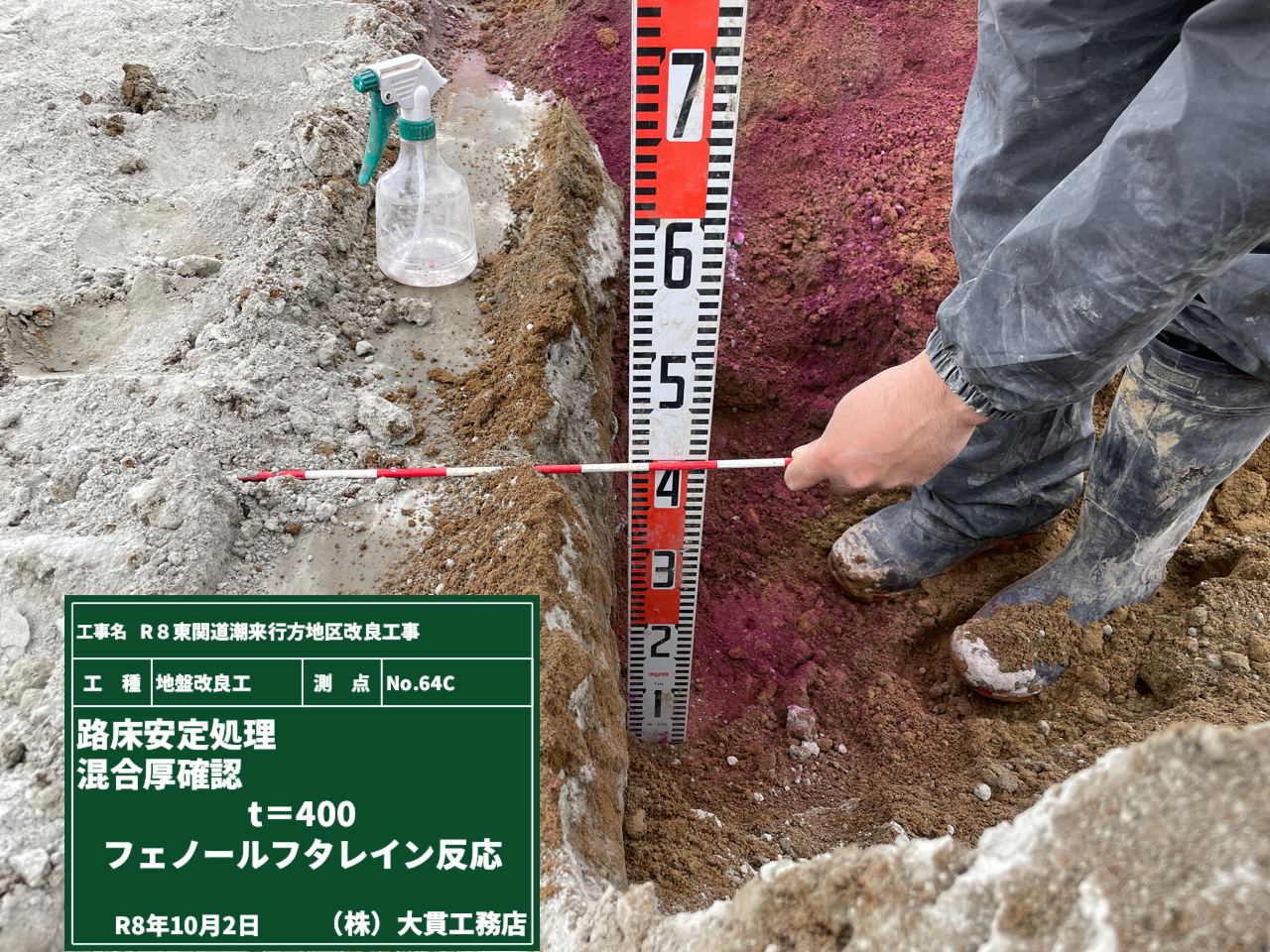

フェノールフタレイン溶液を散布すると‥‥アルカリ性の部分が紫色に!!
上から下まで均一に色が変わったことを目視確認できたので、無事に土の性格が改良されていることを確認できました🙌

排水の強力なタッグ🤝

2026年9月29日

最近の大雨や台風の影響で、全国のあちこちで道路が冠水しているのを目にすることも増えましたね☔
道路や周辺環境を守るためには、雨水を適切に排水する仕組みづくりが大切です。
現場でも、『雨水を集めて排水し冠水を防ぐ』という大切な役割を担う”排水構造物”を新しく造っています✨

まずは必要な勾配を確認しながら、暗渠管の設置箇所を掘削します。
次に透水マットを敷き、その上に有孔暗渠排水管を置いて、暗渠管同士を接続!
透水マットは、細かい土砂や泥が暗渠排水管に入り込むのを抑えながら、水を通します💧
その水が暗渠管の孔から中に入り、管を通って排水されていくという仕組みです。

透水マットが水を通し、暗渠管がその水を運ぶ。
目には見えませんが、この2つがしっかりタッグを組んで活躍をしてくれます🤝✨

新たな排水設備💧

2026年9月24日

雨水を安全に排水し、道路や構造物を守るため、新しい排水設備をつくっています!
まずは集水桝を布設する箇所を所定の深さまで掘削し、基礎砕石の敷均し・転圧を行ってから、集水桝を布設💪
2つの集水桝を布設したので、金具でしっかり連結させます🔧
これで集水桝も仲良く(?)ひとつにつながりました🤝

続いて、集水桝に縦断管を接続!
排水設備のカタチがだんだんと見えてきましたね👀✨
このあとは埋戻し作業に入るため、見えなくなる前に写真をパシャリ📸
「今しか撮れない!」ということで、しっかり記録しておきます。

強くなるために入れ替えます💪

2026年9月7日

以前、固化材を散布・混合して地盤を改良をする「安定処理工法」ついて日記で紹介しましたが、
今回は、「置換工法」という別の方法で地盤を強くします💪
上部の路床を良質な砕石に”丸ごと”入れ替えます!
まずは不良な土を取り除き、砕石を敷均してしっかり転圧。こうすることで、地盤の支持力を高めます。

入れ替えが完了したら、前回と同じくプルーフローリング試験を行い、地盤の沈み込み・たわみがないかを確認します👀
品質試験を終えた後は出来形確認を行い、設計通りに施工ができていることを確認しました!
これにて、強い路床への入れ替えが完了しました✨

布なのに型枠!?🎈

2026年9月2日

今回の現場では、ちょっと珍しい”布製型枠”を使って施工を行いました!
「布なのに型枠って??どうやって形をつくるの?? 」と私も興味津々で現場に入りました。

実際の材料がコチラ↓↓↓
キャンプで使うテントのようにコンパクト&軽い! 重機を使わずに、手で運べるという良い事尽くめ🙌
さらに、この型枠は現場に合わせてオーダーメイドができるので、施工箇所に広げるとサイズはピッタリです😊

型枠設置後は、モルタルを注入口から打設します。 すると、シートのようにペッタリしていた布製型枠が、モルタルの充填とともに風船のようにモコモコと膨らんでいくんです‼🎈🎈
打設中は、モルタルが隅々まで充填されているか、偏りがないかを確認しながら進めます👀
布製型枠には透水性があり、注入時の圧力で余分な水分が外へ抜けることで、短時間で高強度のモルタルを形成できるそうです⏱
充填完了後は、自重によるズレ防止のため、アンカーを打って固定して完成です🔨

布製型枠はよく見る型枠とは違い、見ていてとても面白い施工でした😊 これからも、さまざまな工法を見ながら勉強していきたいと思います!

地盤を強くする地盤改良💪

2026年8月24日

夏季休暇が終わり、現場が本格的に動き始めました!
道路などの一番下にある「路床」の土が必要な強度を満たしてない場合、
セメントや石灰などの固化材を土に混ぜ合わせ、地盤を硬く丈夫にする「地盤改良」を行います💪

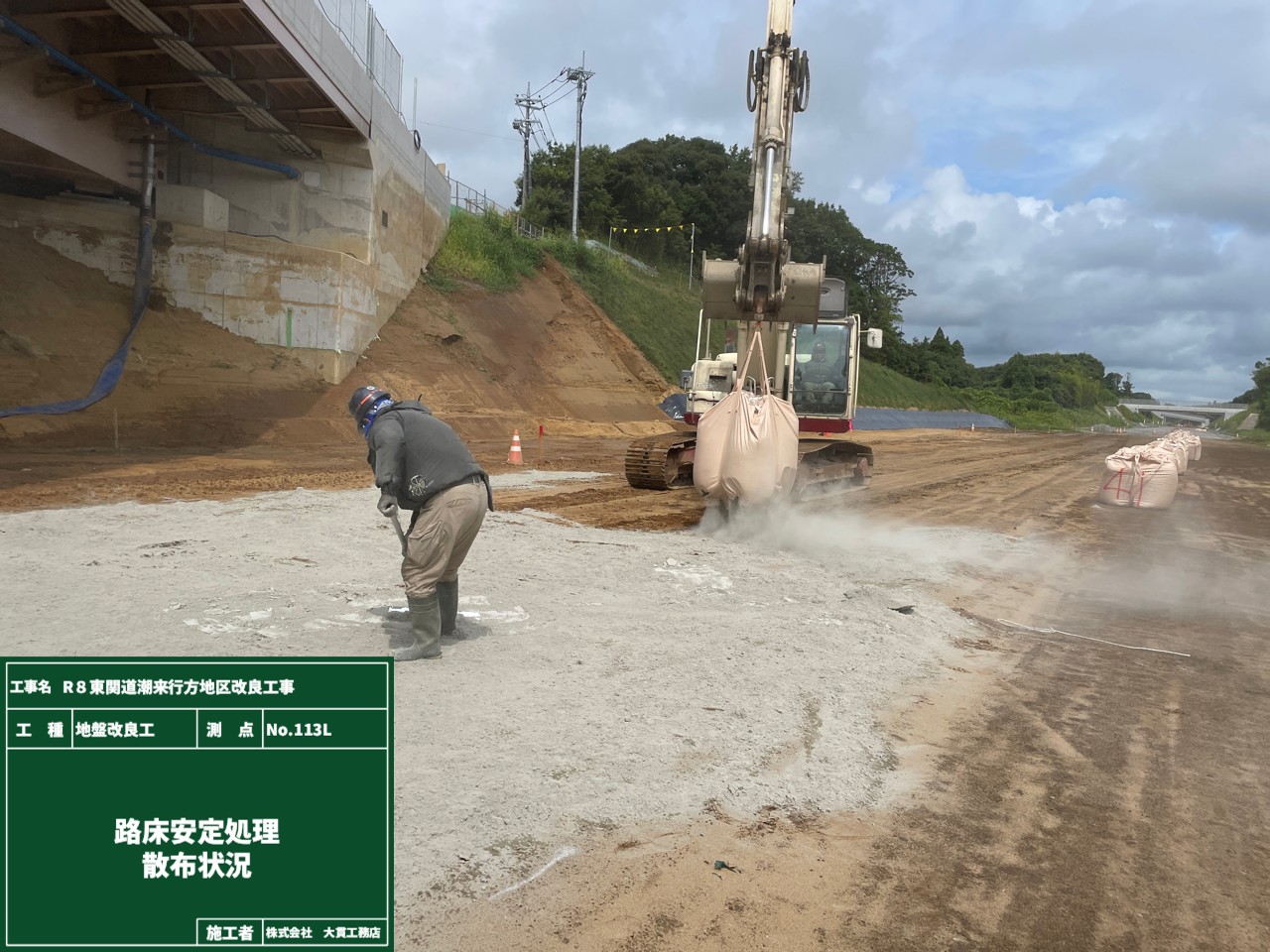

まずは、それぞれの場所に固化材を散布します💨(1枚目写真)

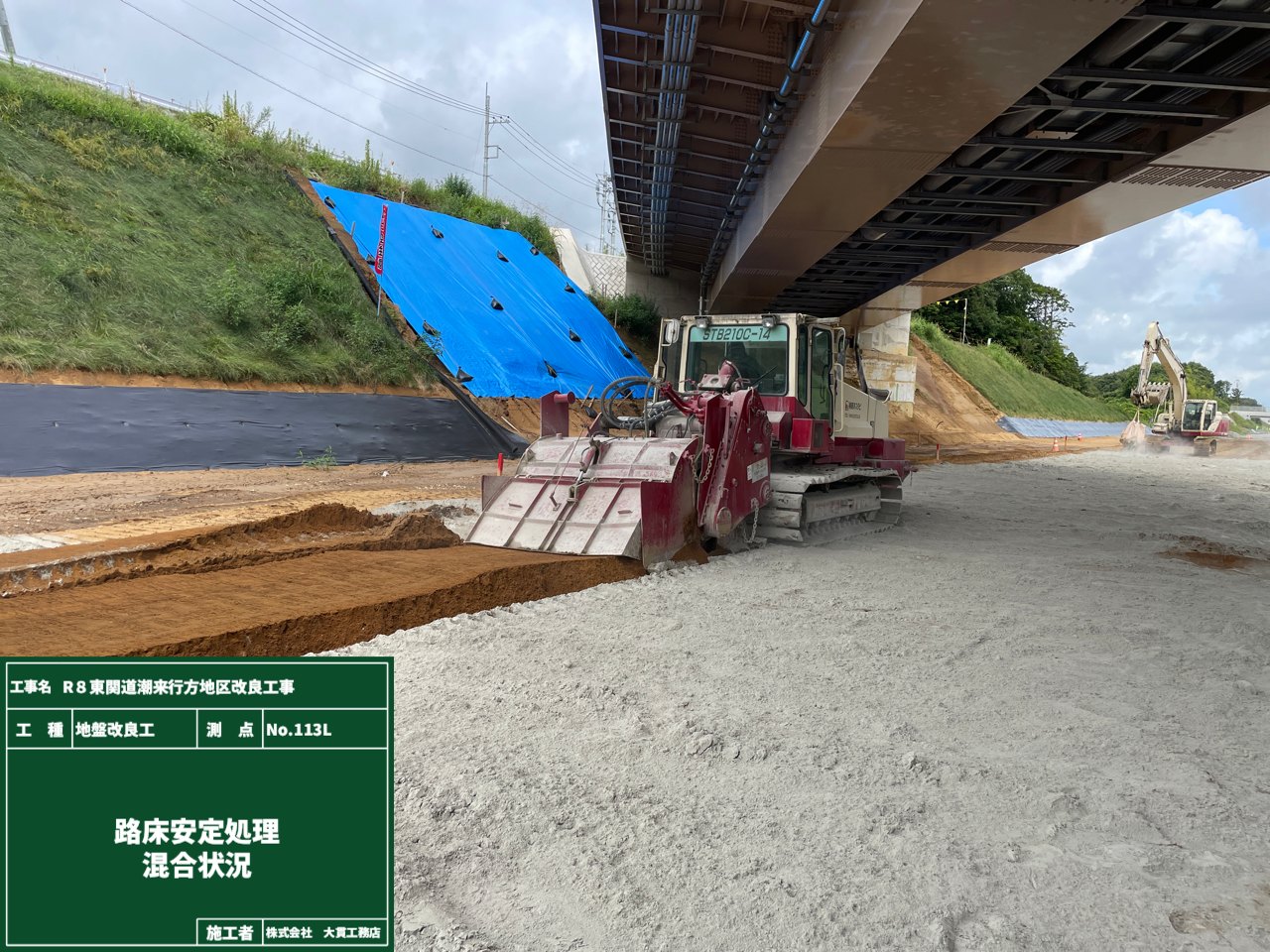

ロードスタビライザという機械を使って、土と固化材をしっかり混合していきます👍(2枚目写真)
混合作業後には、設計で決められた深さまで固化材が行き届いているかをを確認👆(3枚目写真)

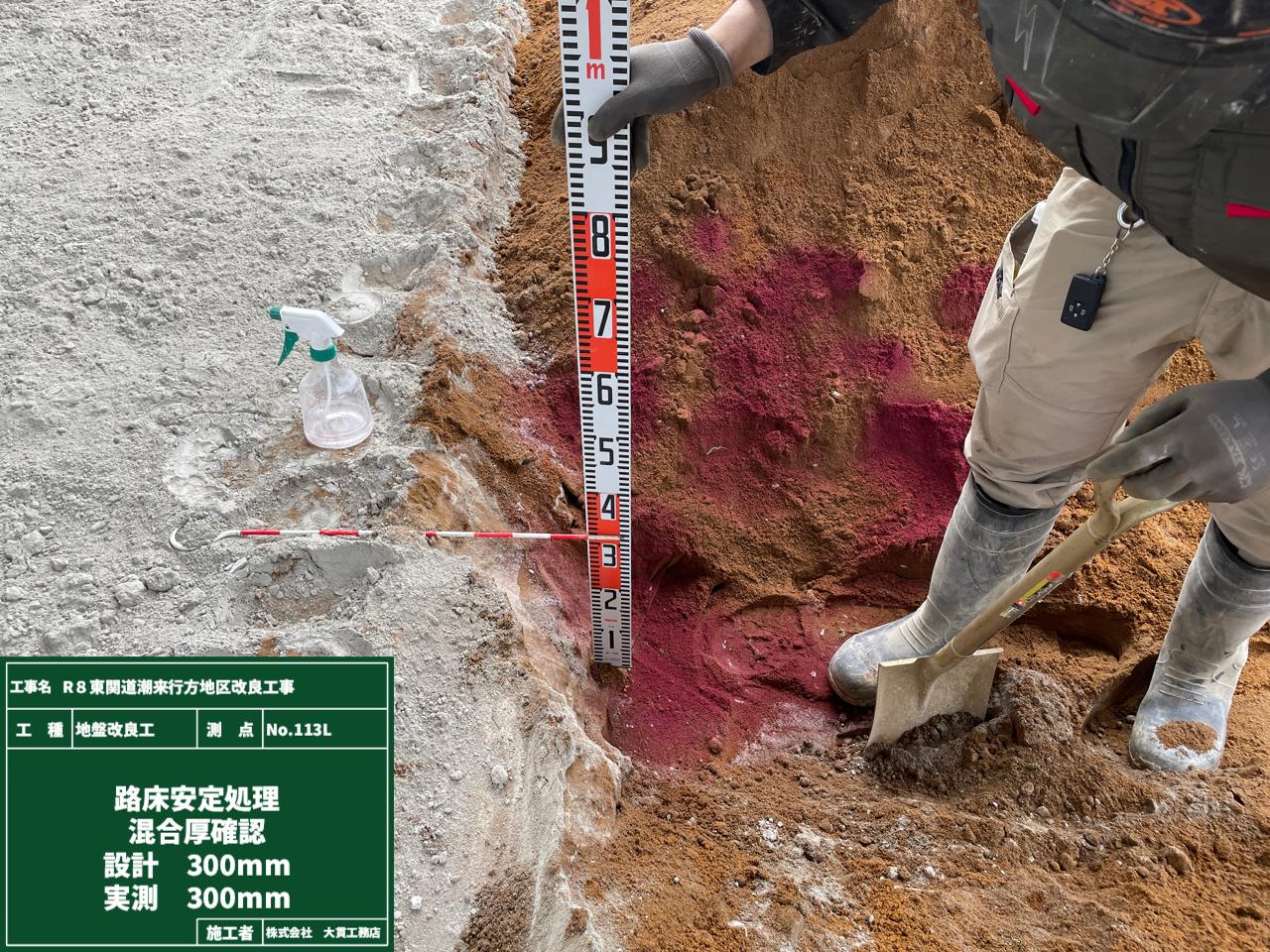

フェノールフタレイン液を吹きかけると、固化材に反応して土の色が変わっていることが分かりますね👀

固化材の混合は左車線・右車線の両方に行い、作業が終了した後は

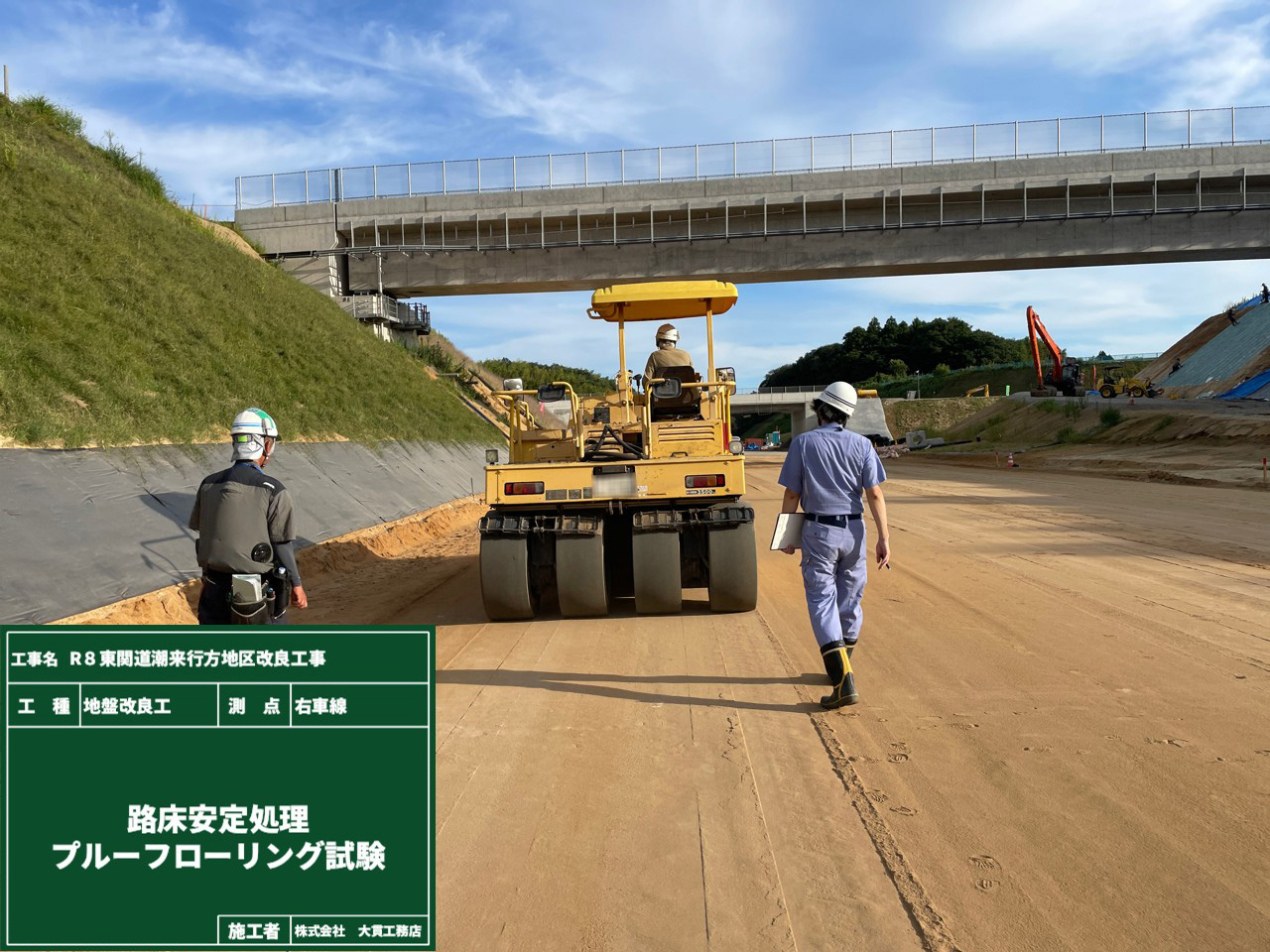

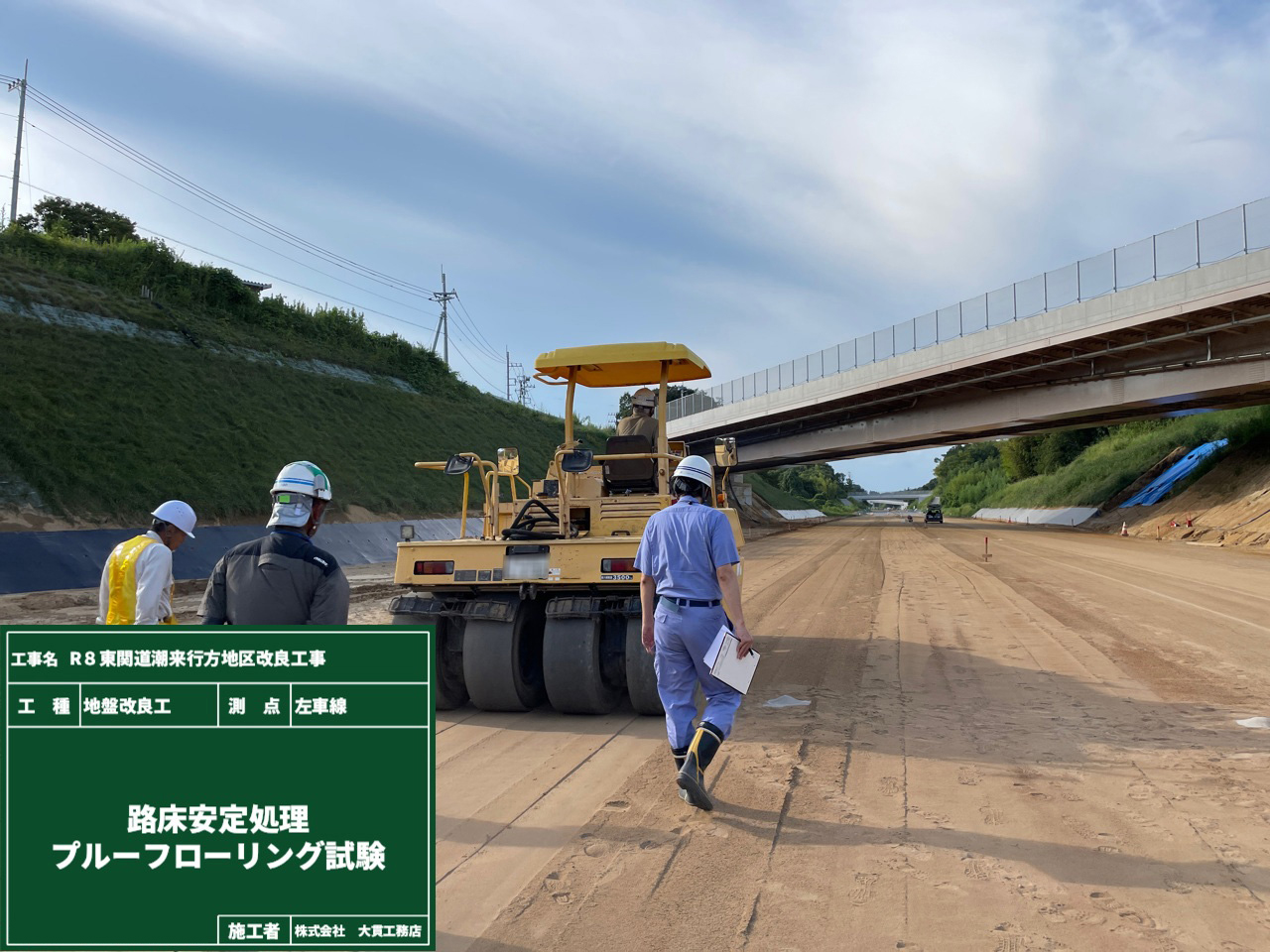

”地盤の沈み込み”や”たわみ”がないかを確認する「プルーフローリング試験」を行います!
この試験は地盤に問題がないかを確認する重要な品質管理試験なので、発注者にも立会ってもらいながら一緒に確認をしていきます👀👀👀
試験後、締固めが不足している部分や軟弱な場所が見つかった場合は、必要に応じて補修作業を行うこともあるんですよ😊
こうした確認を一つひとつ行い、問題がないことを確認できたら、次の作業へと進みます👉

休暇前の盗難対策👊

2026年8月10日

あっという間に8月のお盆休みです📅
皆さんは旅行や帰省など、どんなお休みを過ごされますか?😊

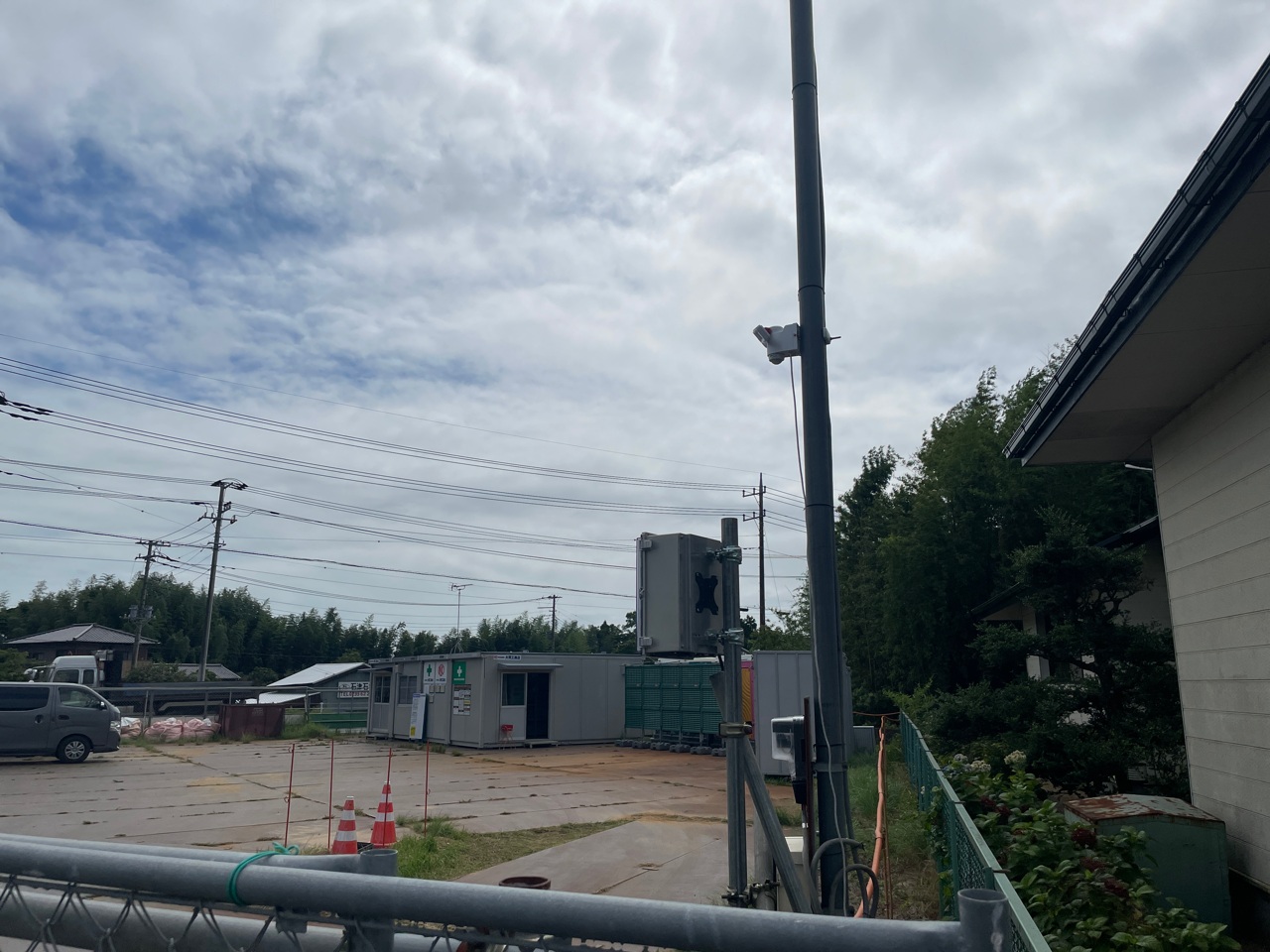

長期休暇に入る前の現場では、休暇中に盗難被害などに遭わないよう、施錠や監視カメラなどの準備を行います🗝📹
さらに! 現場に入れている建設機械も、事故などが起きないよう施錠し、きれいに整列させておきます。
そして最後は、休暇前の現場の状況を写真に残しておきます📸✨
休み明けに何か異変があった場合も、休暇前の状態と比較できるよう、記録をしっかり残しておくことが大切です☝️

今回は、お盆休み中に台風が接近する予報が出ていましたね🌀☔🌧️
盗難対策だけでなく、天候による影響がないかもしっかり確認して、現場を安全な状態にしておきます!
休み明けの現場が何事もなく、作業員みんなの元気な顔を見られることを楽しみに、私もしっかりリフレッシュしたいと思います✨

【現場事務所周辺での対策】

【現場での対策】

朝のルーティン🌞

2026年8月5日

今日は現場の朝をご紹介します!

まずは皆でラジオ体操です。
作業に入る前にしっかり体を動かすことで体がほぐれて、作業中の事故やケガの防止につながります👍
続いては朝礼です。
当日の作業内容や危険箇所、注意事項を全員で確認し、安全に作業を進めるための情報を共有します⚠
最後は危険予知活動(KY活動)です。
グループごとにその日の作業内容や危険箇所を確認し、安全対策の周知をします👆

こうした朝のルーティンをテキパキと終えたら、作業に入ります⛑
今日も安全第一で頑張るぞ😊👊

よろしくお願いします✨

2026年7月30日

R8東関道潮来行方地区改良工事の工事がスタートしました!
工期は2027年3月末までを予定しており、道路改良工事を進めていきます。
工事期間中はご迷惑をおかけしますが、ご理解とご協力をよろしくお願いいたします!

現場が始まるとまず準備をするのが、現場事務所とトイレです。

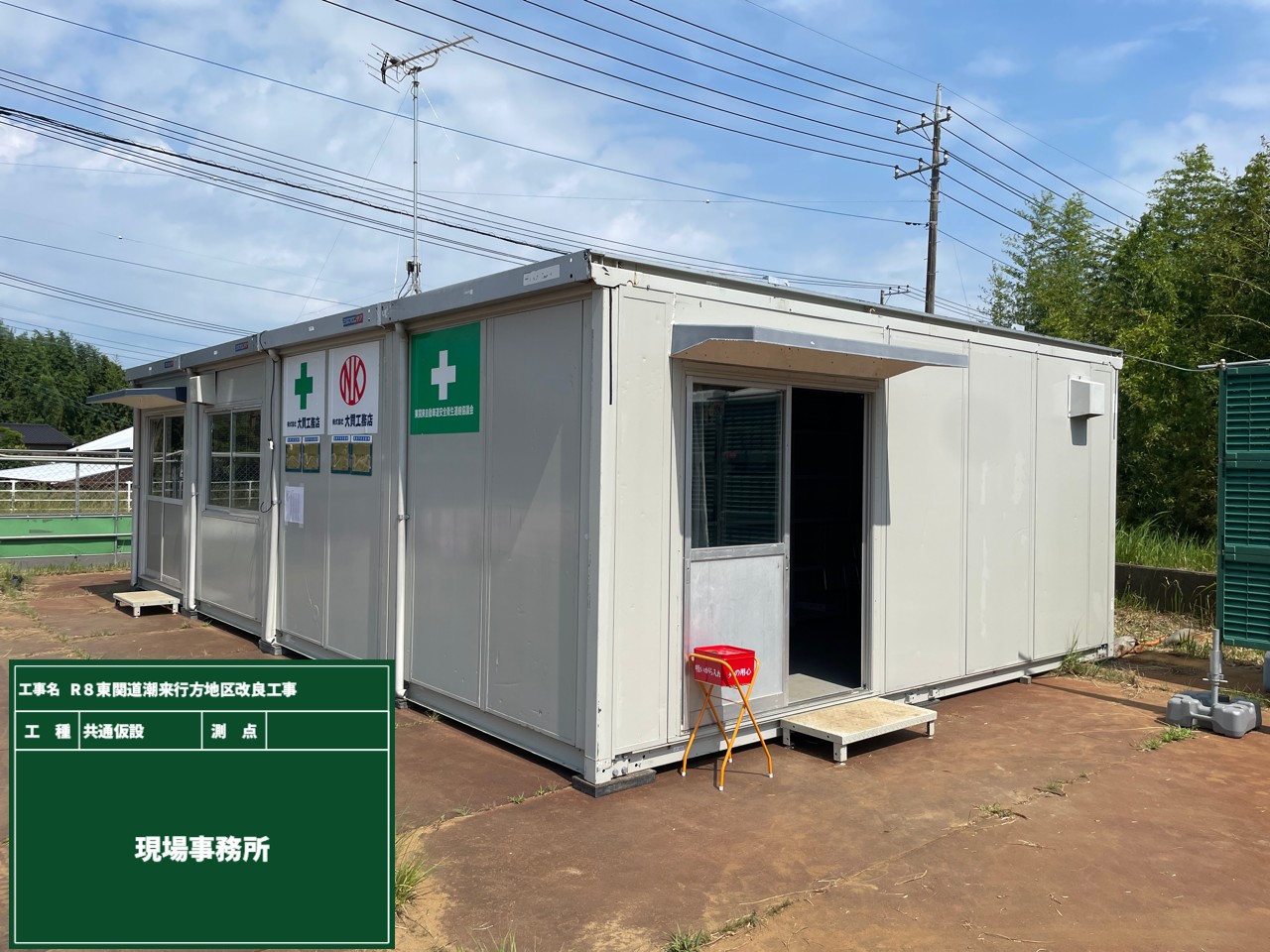

現場事務所には、エアコンや冷蔵庫、水、複合機🖨️、机や椅子🪑、パソコン🖥️、来客スペースなどなど…を設置し、まるで小さな会社のような環境を整えます🏢
立派な事務所が完成すると「いよいよ始まるな‼」と気合が入ります💪

そしてこちらが快適トイレです。
実は、「快適トイレ」と名乗るためには、国が定めた基準があるんですよ🚻
細かい説明は省きますが、トイレの入り口に目隠しが設置されていたり、男女別だったり、
中が広かったりしていたり…誰もが安心して快適に利用できる工夫がされています✨
これから安全第一で工事を進めていきますので、工事の様子も随時こちらの日記でご紹介していきますね!

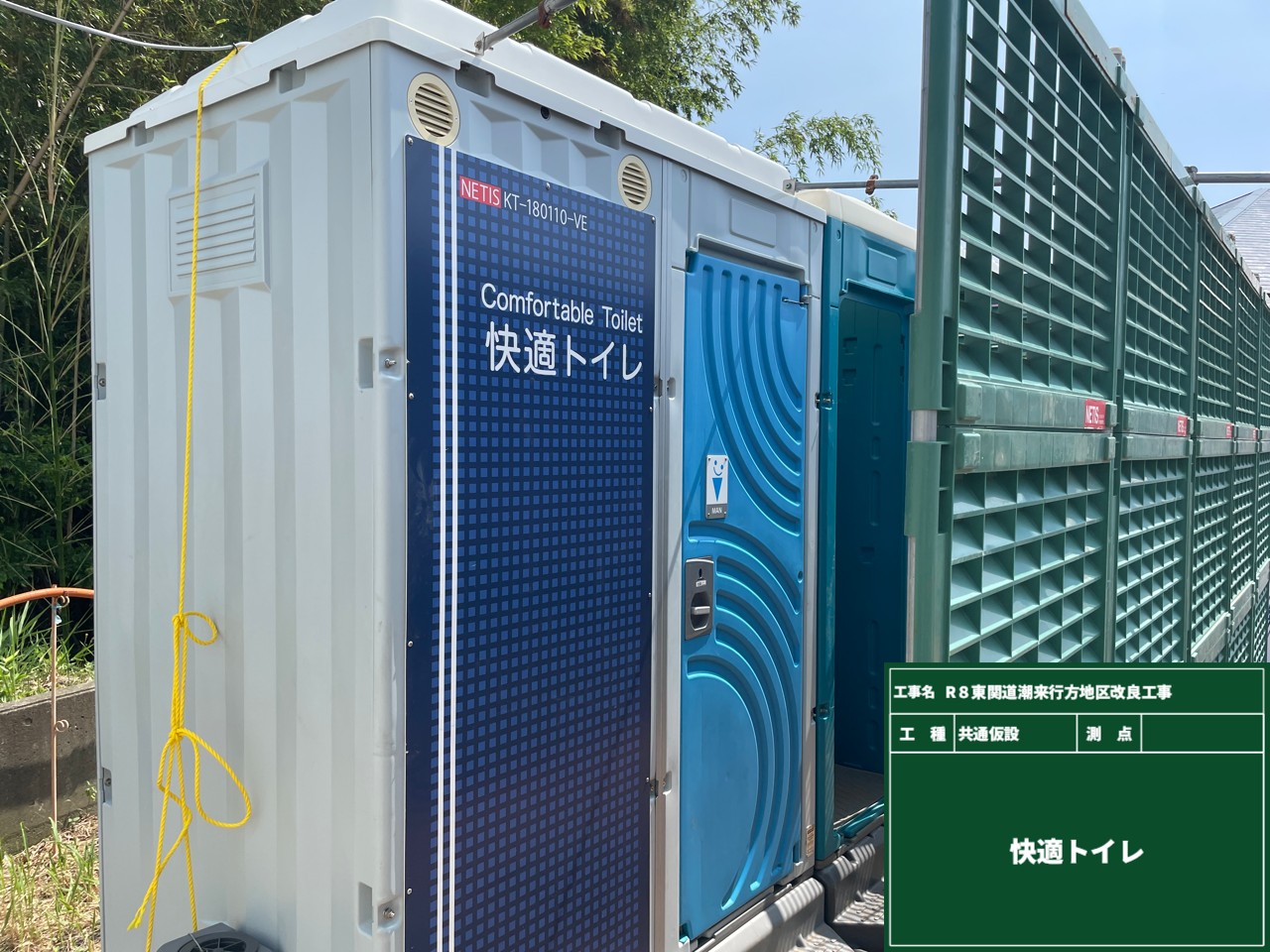

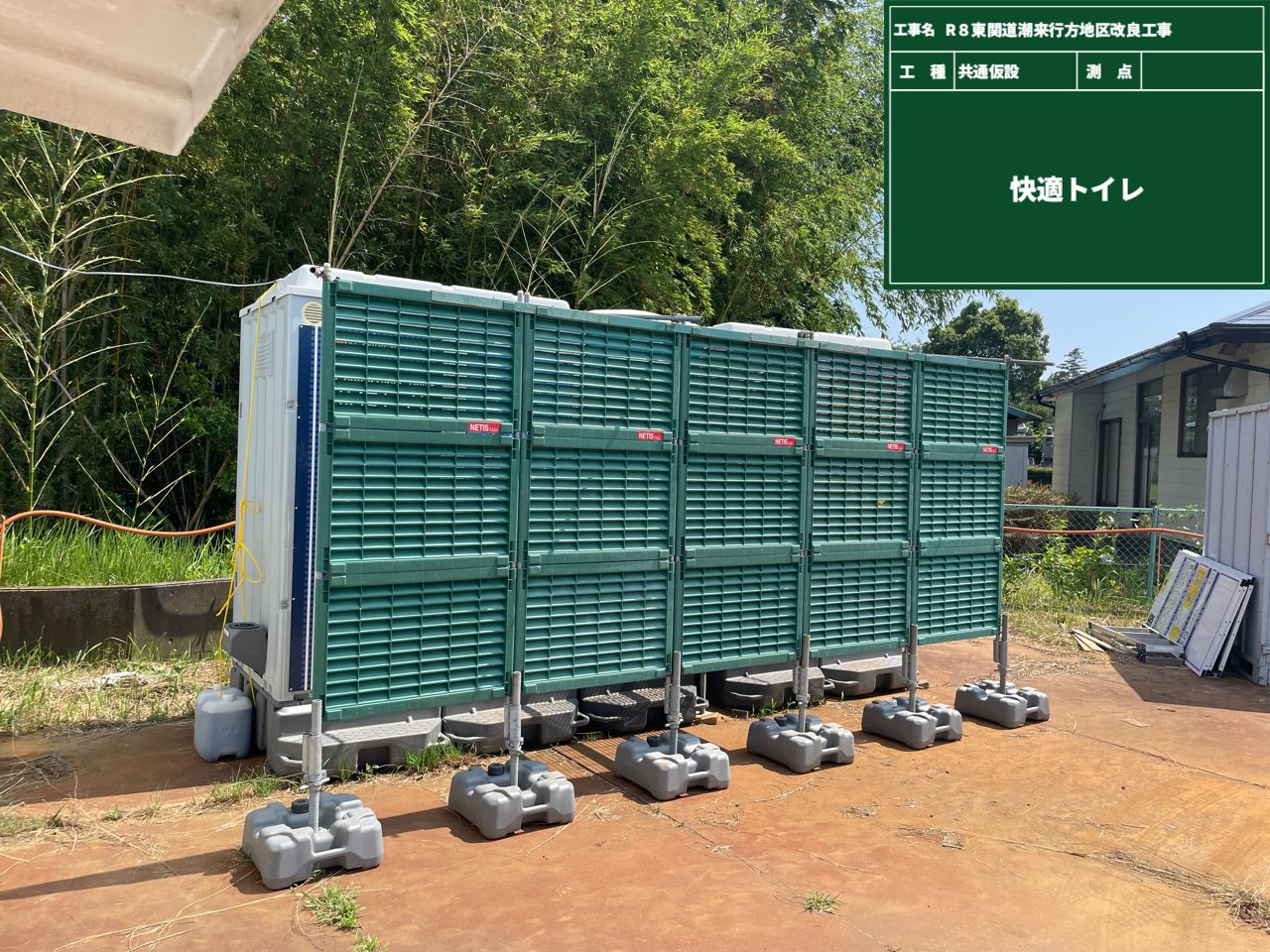

【快適トイレ目隠し】

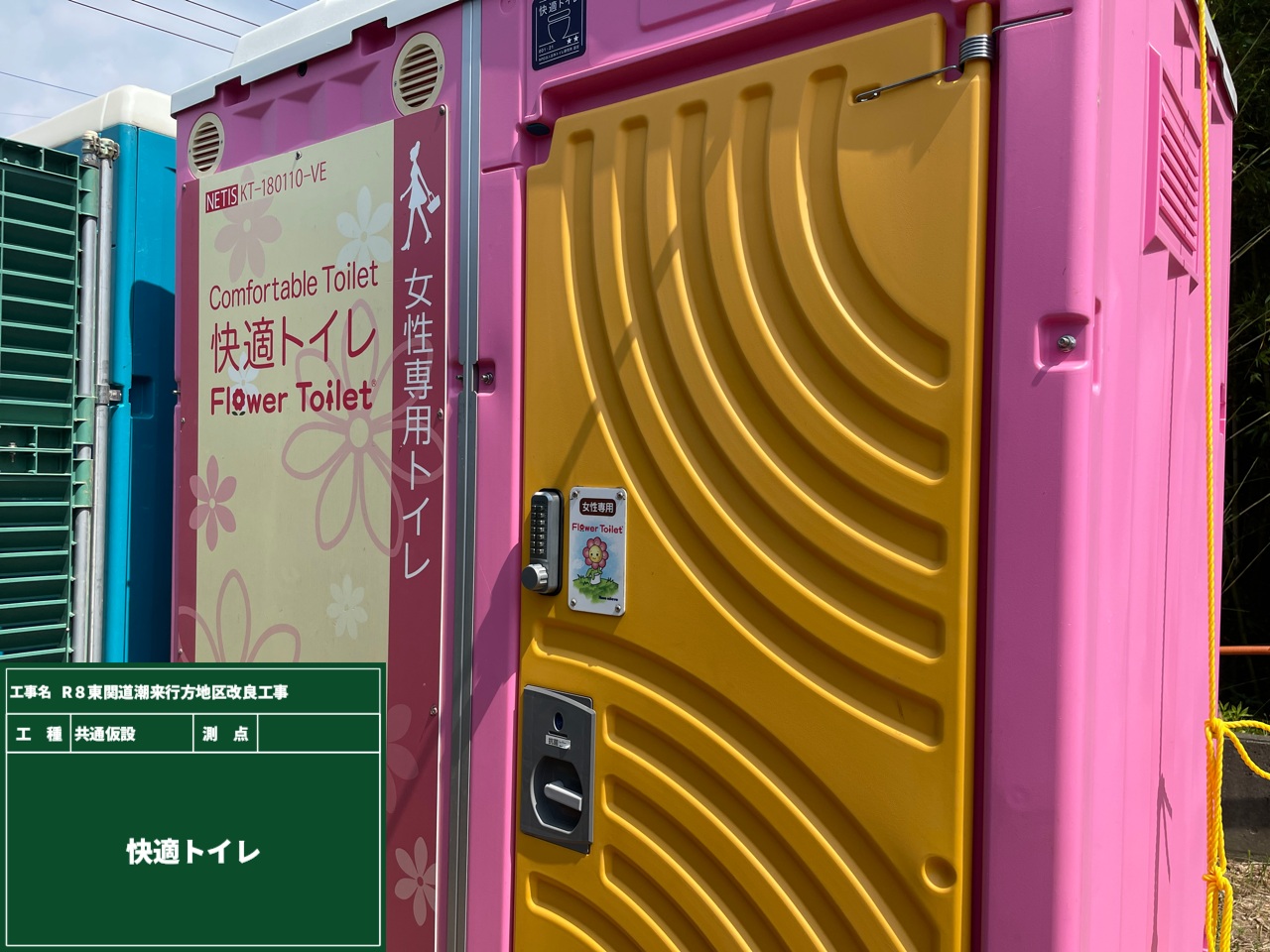

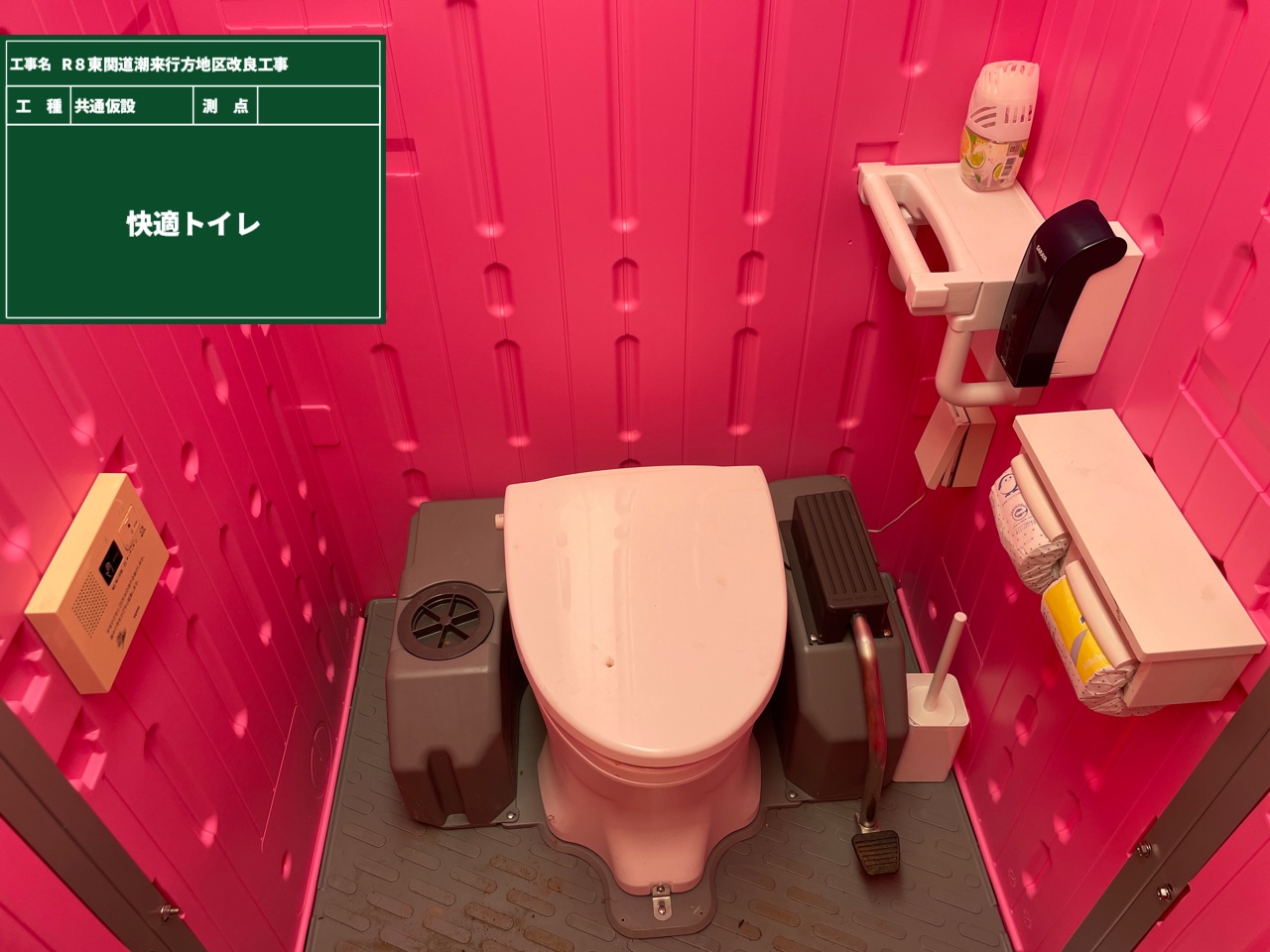

【快適トイレ男性用】

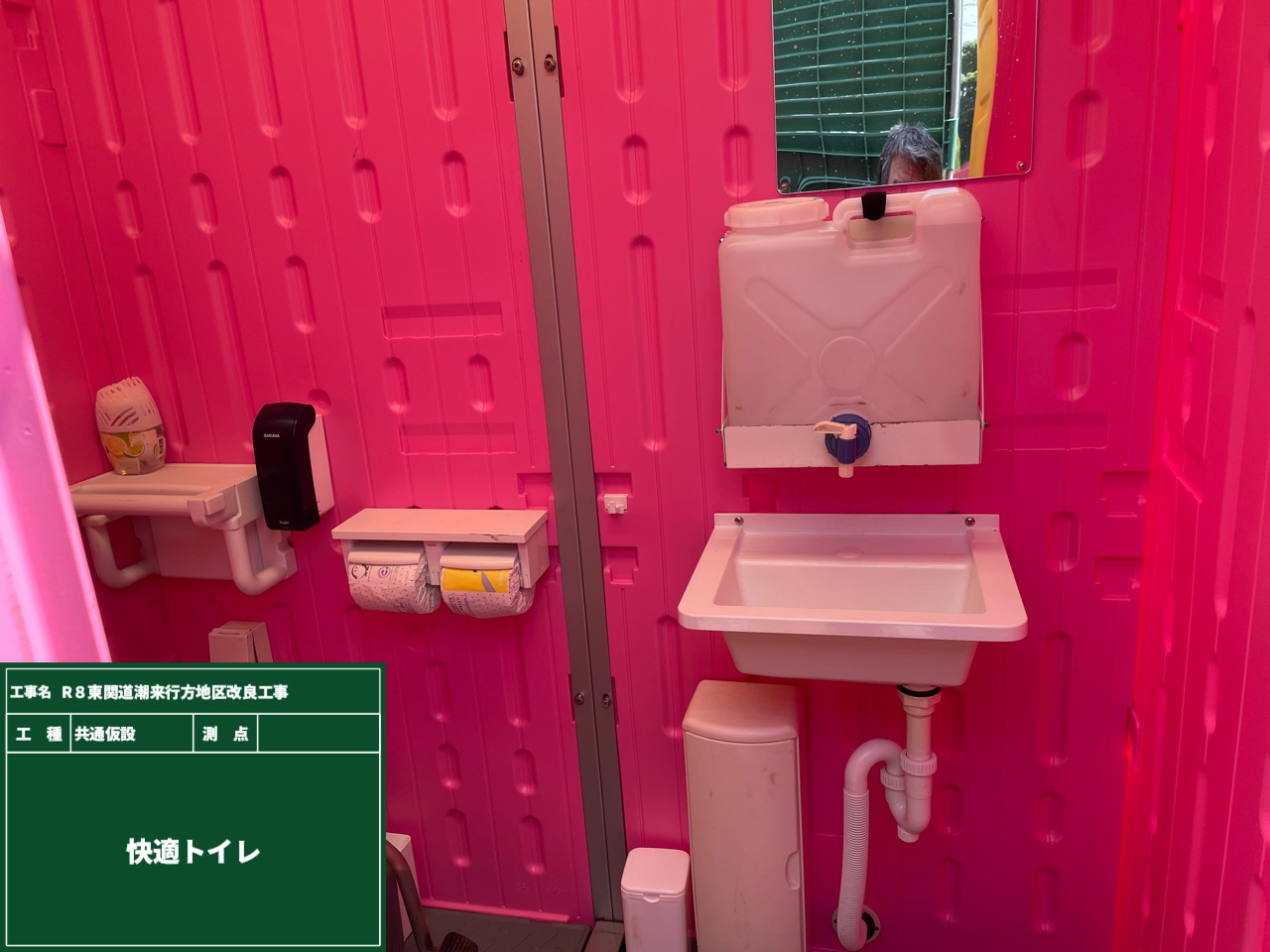

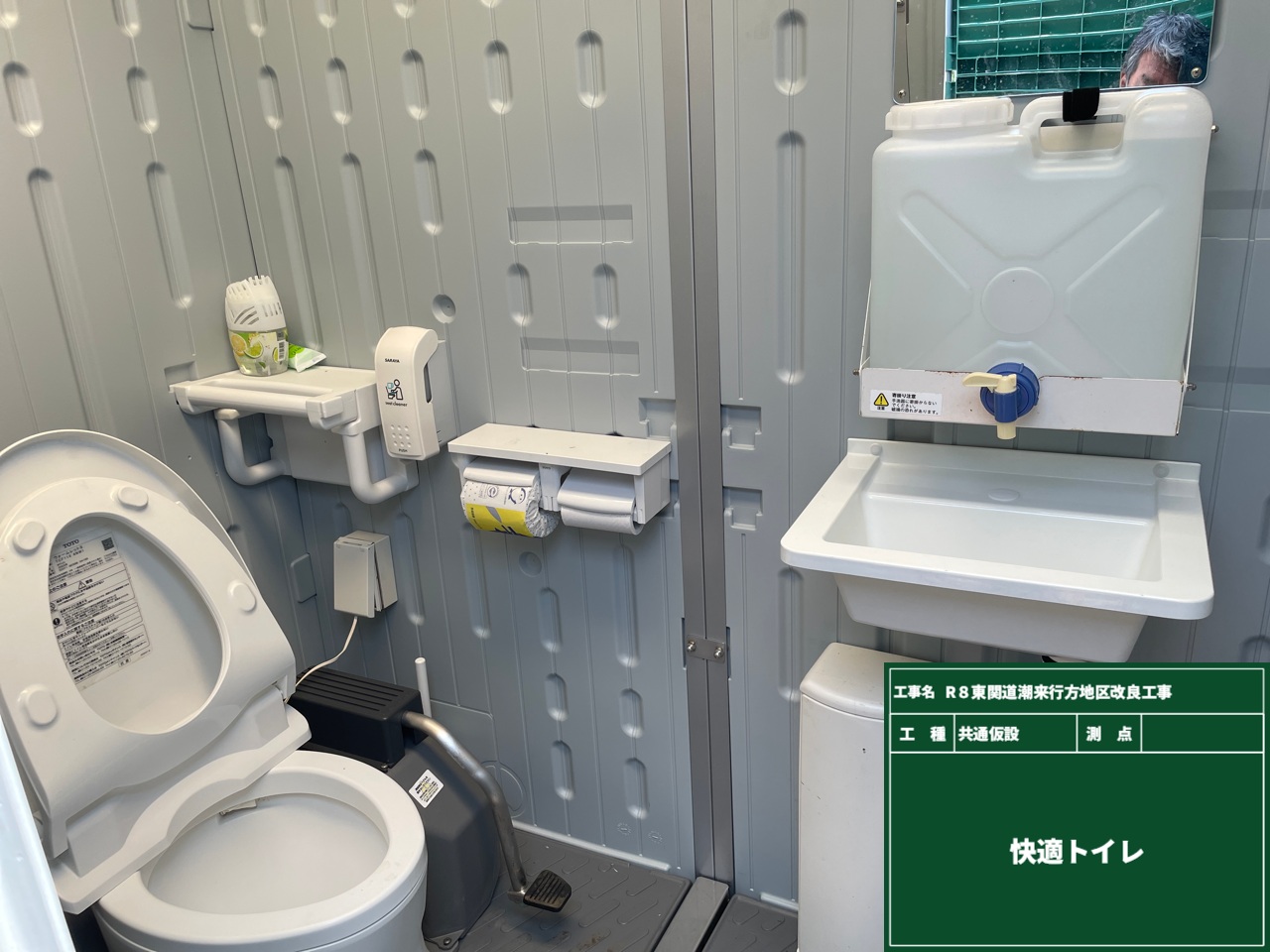

【快適トイレ女性用】
